“奥创”牌纳米硅PU施工工艺

来源:wubaiyi  发布时间:2018-06-15

① 主要材料及技术指标:

底胶:封底胶(混凝土基础为OLY—01A,沥青基础为OLY—01B)、压力缓冲层(OLY—02)弹力加强层(OLY—03)

面层:彩色耐磨面层(OLY—04)与耐磨金刚砂(用量为面料总量的10-15%)

底胶厚度为10mm,无脱粒面层厚度约为3mm。

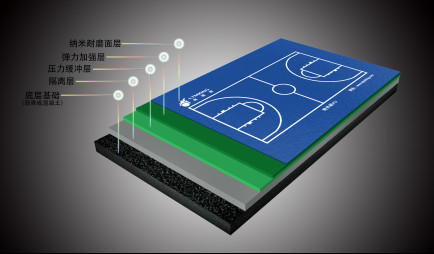

② 混合型无脱粒纳米塑胶跑道主要施工工序:

基础处理—封底—压力缓冲层—弹力加强层|—彩色耐磨面层—划线

A、基础处理

a) 清洗: 施工前应清扫干净场地基面,基础**无脏污物及其它浮松杂物。

b) 水泥基础、伸缩缝及施工缝处理:

将伸缩缝切成宽2cm深1cm以上的“V”字槽,用OLY-02分两次填充,保证场地整体的平整性好,使基础的热胀冷缩不影响硅PU面层。

B、潮气隔离层(OLY—01A)

   防腐隔离层(OLY—01B)

专用于混凝土基础的封底漆为潮气隔离层(OLY—01A),起到对混凝土基础加固及对地面潮气隔离作用,特别是对返沙基础的补救非常明显,直接用滚子均匀滚刷在地面即可。

专用于沥青基础的封底漆为防腐隔离层(OLY—01B),起到对沥青基础加固和保护作用。在施工硅PU压力缓冲层时使用的稀释助剂会对沥青油有非常大的腐蚀作用,用专用的纳米硅PU防腐隔离层,能对沥青基础起到一层防护隔离作用,oly-01B:石英砂(10-80目)=4:5的比例混合加入适量的水,用软耙均匀在沥青基础上刮1-2遍,具体看基层的粗糙情况而定。

C、纳米硅PU压力缓冲层(OLY—02)

纳米硅PU压力缓冲层施工前应仔细检查确认基础处理完妥才能进行本层施工。压力缓冲层(OLY—02)为单组份材料加固化剂,只需用稀释助剂调节合适施工稠度,用齿刮板涂刮于基面,每道涂刮时间间隔以前一道干固为准(一般约24小时,具体视现场天气情况而定)直至涂刮到要求厚度。涂刮时注意流平效果,若不能流平刮齿痕迹,需多加稀释剂调节稠度,以保证表面流平。若气温较低(<10℃)及湿度较低(<50%)时,可能干固时间延长。夏天应避免在烈日下施工,否则会出现鼓泡现象。(本产品拉伸指数可达300%以上。)

D、纳米硅PU弹力加强层(OLY—03)

纳米硅PU弹力加强层(OLY—03)为单组份材料加固化剂,施工使用方法与压力缓冲层一致。干固后表面要求平整光滑,若在施工过程中混入杂物或不平处需修整平滑后才能进行面层施工,一般只施工一层,具体根据厚度需求而定。(正常地面温度**在5℃~40℃之间。)

E、纳米硅PU彩色耐磨面层(OLY—04)

本材料是由着色合成树脂制成的浓缩水性涂层,是场地的表层,纳米硅PU耐磨面层(OLY—04)是双组份材料,施工时一般不需要多加水,它在场地表面形成耐候性的耐磨层,使场地具有良好的运动感觉,并可以减少表面反光。面层不会褪色,也不会因球的撞击而磨损。本层施工工序:

a) 先把彩色面料按现场施工气温加入适量水(一般在10-15%之间为宜),以施工时面料滚涂流畅为主。

b) 再在稀释好的面料中加入(10~15%)的耐磨金刚砂(180目),充分搅拌均匀后,再加入固化剂(10%),再次充分搅拌均匀。

c) 用短毛滚子在铺设好的回弹层上滚1-2遍,不留滚子印记。

※施工中需要注意:本层施工材料为双组份反应材料,故不加入A料(固化剂),不能使用,否则会出现龟裂及分层,材料搅拌好后,需要在1小时内(*长不超过2小时)使用完毕,否则会出现质量问题,因此,不要一次性配料过多。F、划线

按场地标准尺寸量度定位,标出界线位置,用美纹纸沿界线两边贴在球场上,用专用划线漆涂刷于美纹纸间,待表面干固后撕掉美纹纸即可。

G、注意事项:

a) 调配材料时**称量准确并搅拌均匀。

b) 施工整个过程每一道工序施工前**保持表面清洁。

c) 室内场地**保证良好的通风效果。

d) 场地铺设后需保持3-5天以上才能投入使用。

**严格按本施工工艺施工,如有特殊情况,要电话咨询我公司技术负责人,否则出现的施工质量问题,我公司不负任何责任。
